L739 Oppenbergerstraße Abbruch Schutzdach



Die L739 Oppenbergerstraße verläuft im gegenständlichen Trassenabschnitt am rechten Taleinhang des Strechaubaches in der Gemeinde Rottenmann/Steiermark.

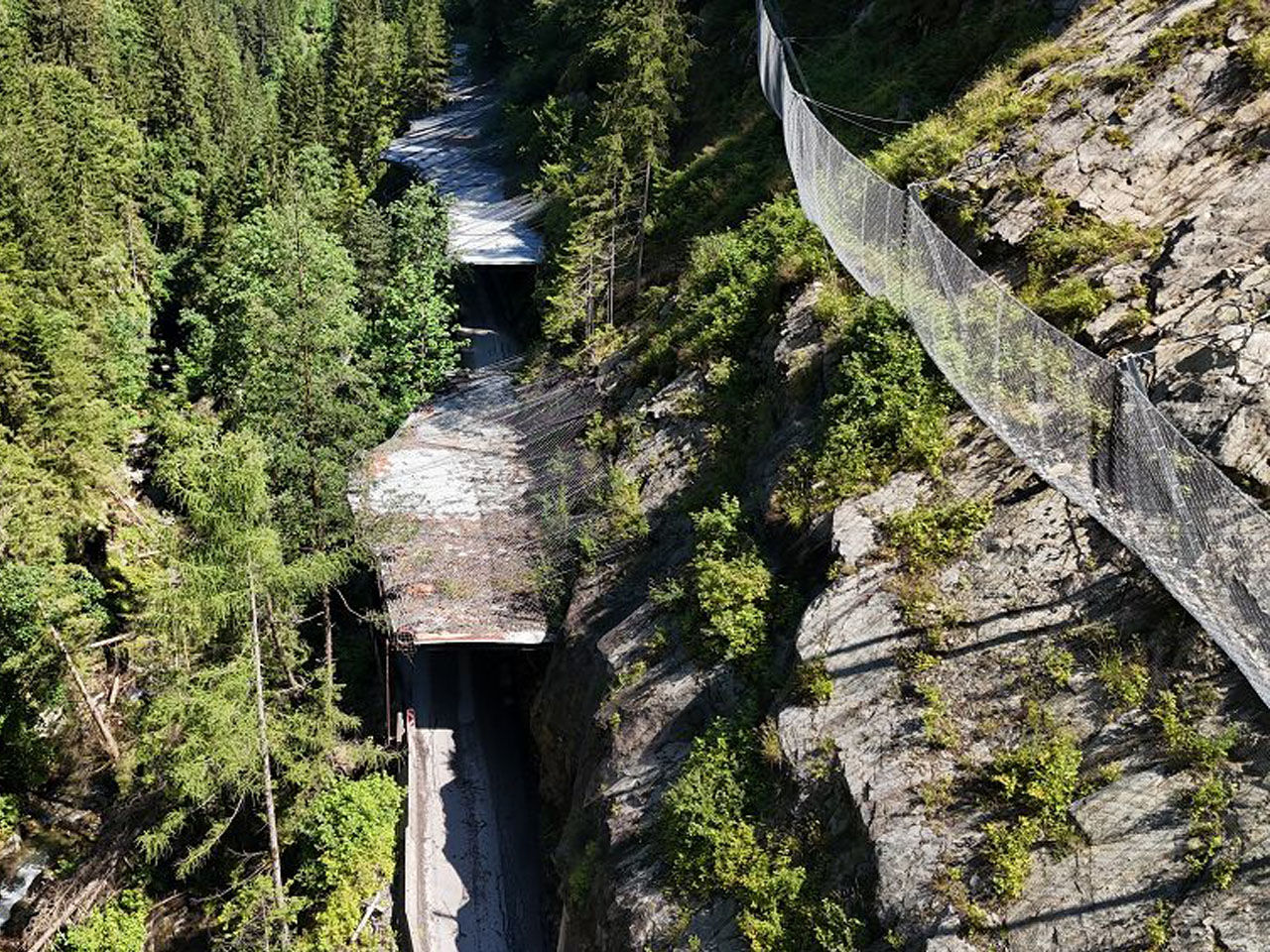

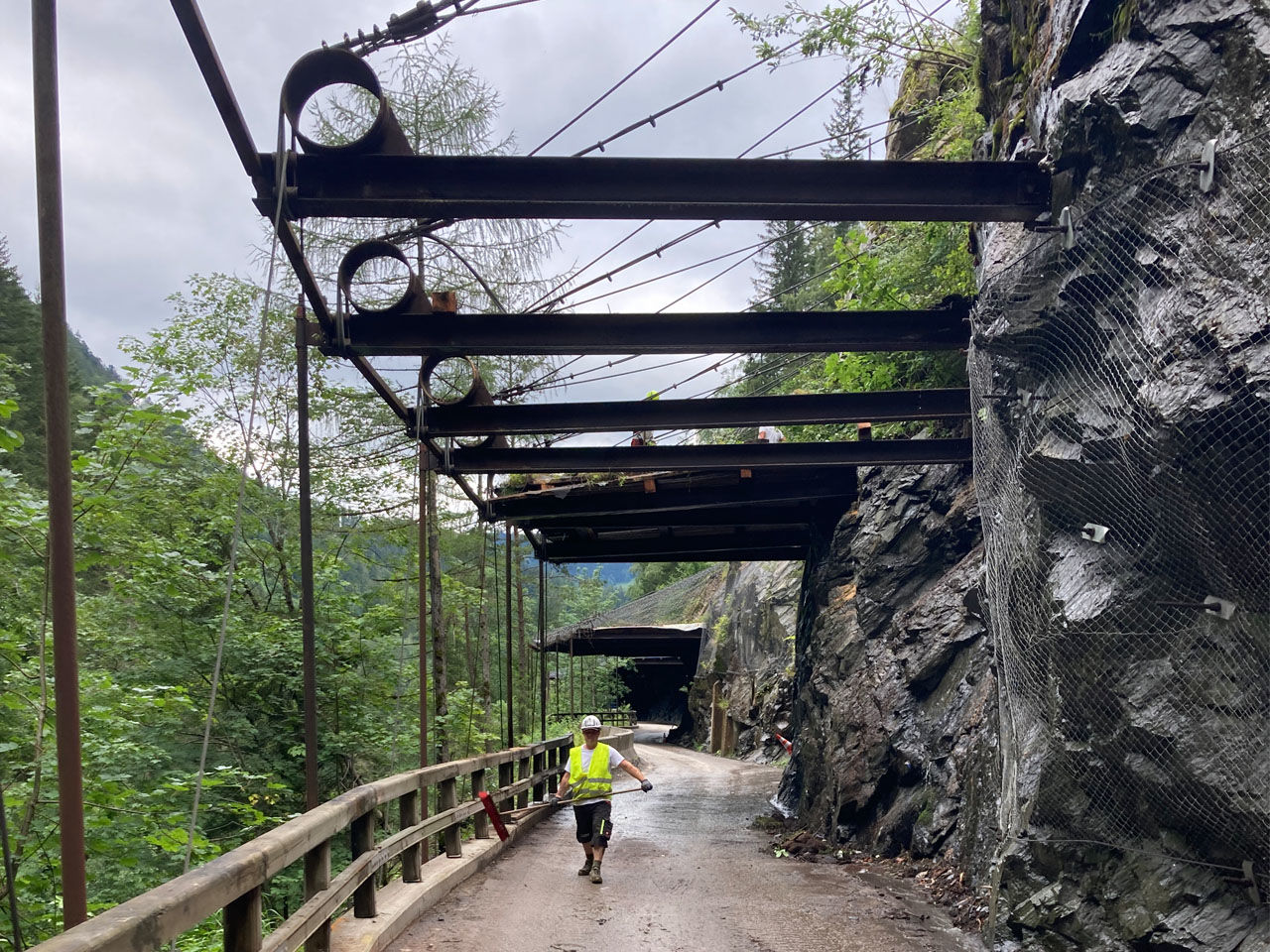

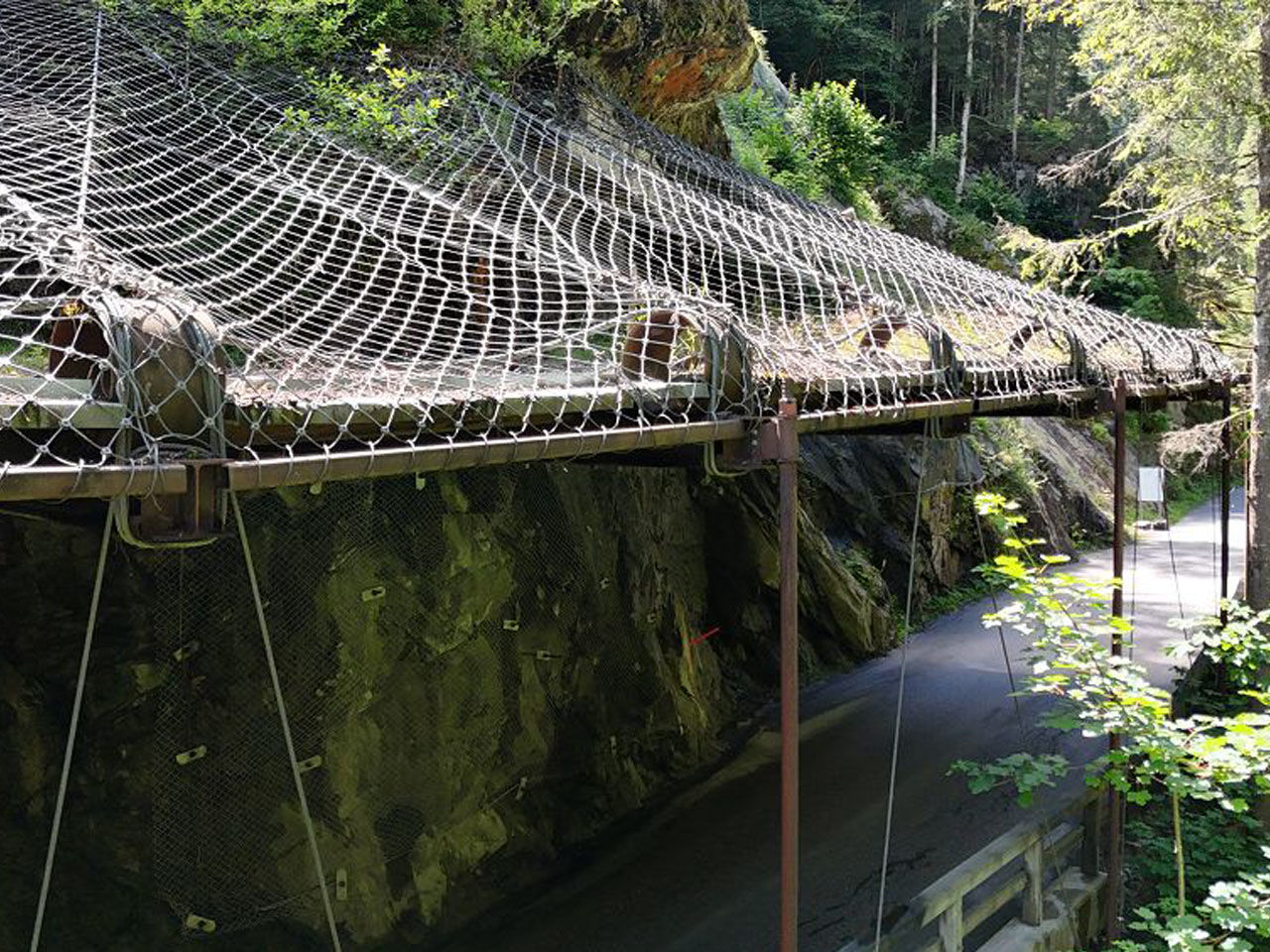

Das aktuell noch (zum Teil) bestehende „Steinschlagschutzdach II“ wurde im August 2021 durch einen massiven Windwurf/Steinschlag teilweise zerstört. Der zentrale Teil wurde aufgrund dessen abgebrochen, wodurch noch ein nördlicher und ein südlicher Teil dieser Steinschlagschutzdach-Anlage stehen geblieben ist. Diese sollen nun abgetragen werden.

Die Steinschlagschutzdächer bestehen aus Stahlträger HEA/HEB 300, welche bergseitig auf geankerten Auflagern gelenkig gelagert, talseitig mit Formrohren 100/100/10 mit verankerten Zugsäulen aus Gewi 50 Ankerstangen ausgesteift und mit Abspannseilen DN 24 in den Fels über geankerte Befestigungspunkte zurückgehängt wurden. Über die Abspann- und zusätzlich verlegte Tragseile DN 36 wurde ein Schutznetz aus Seilen DN 8, Maschenweite 150mm mit maschinell verklemmten Netzpunkten gelegt. Im Trägerbereich wird es über Distanz- und Deformationselemente aus Stahlrohren DN 600 geführt.

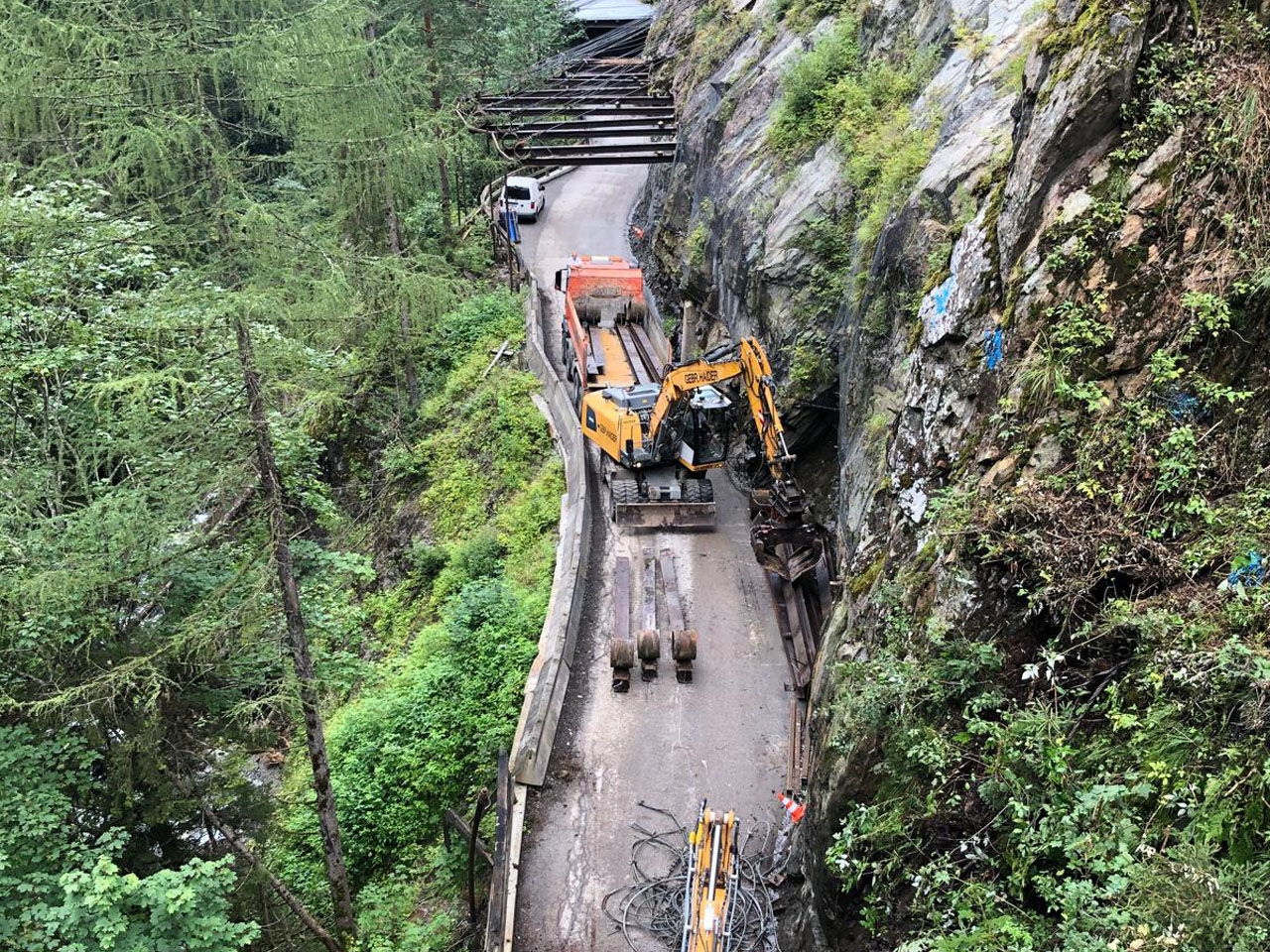

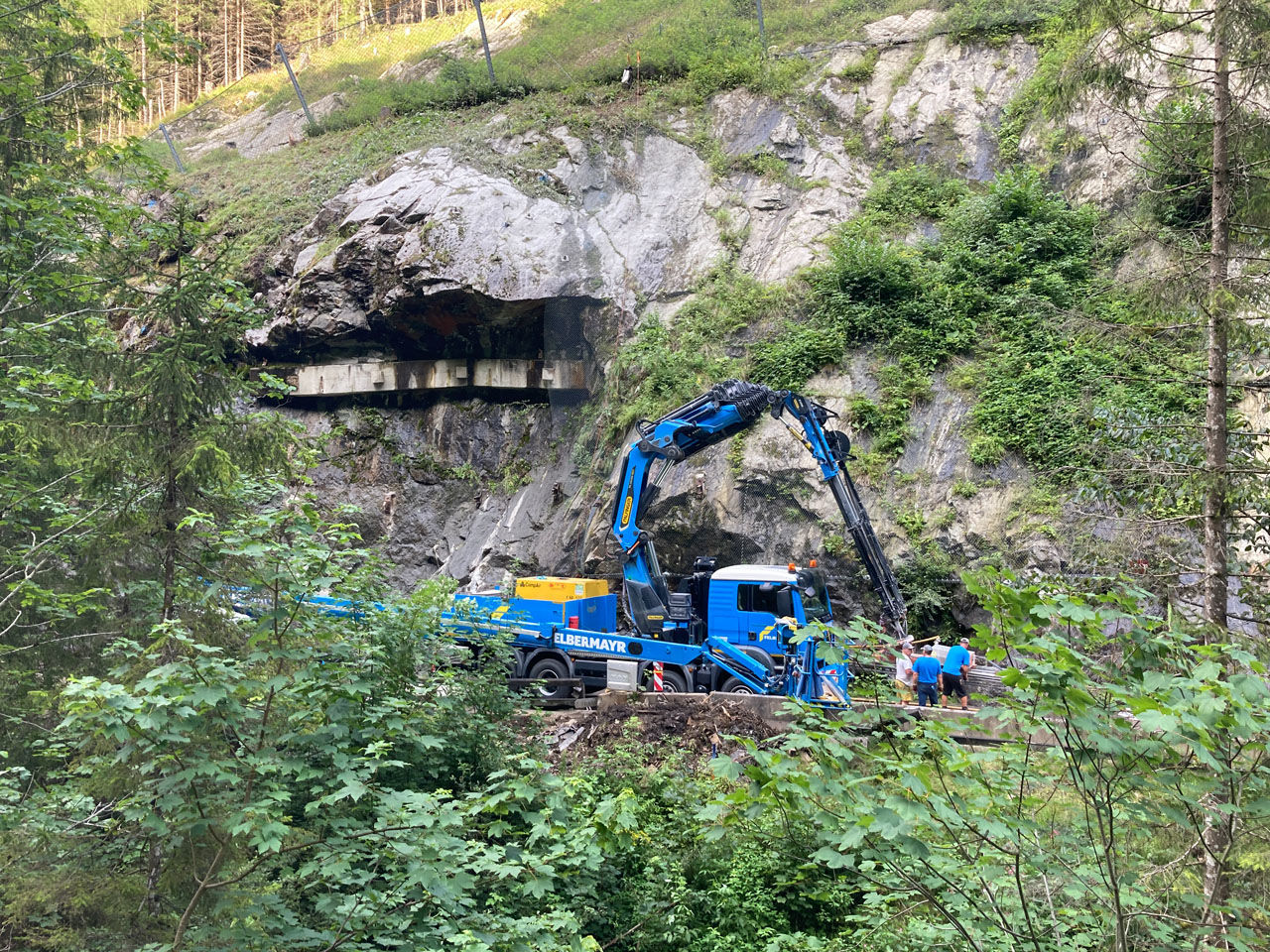

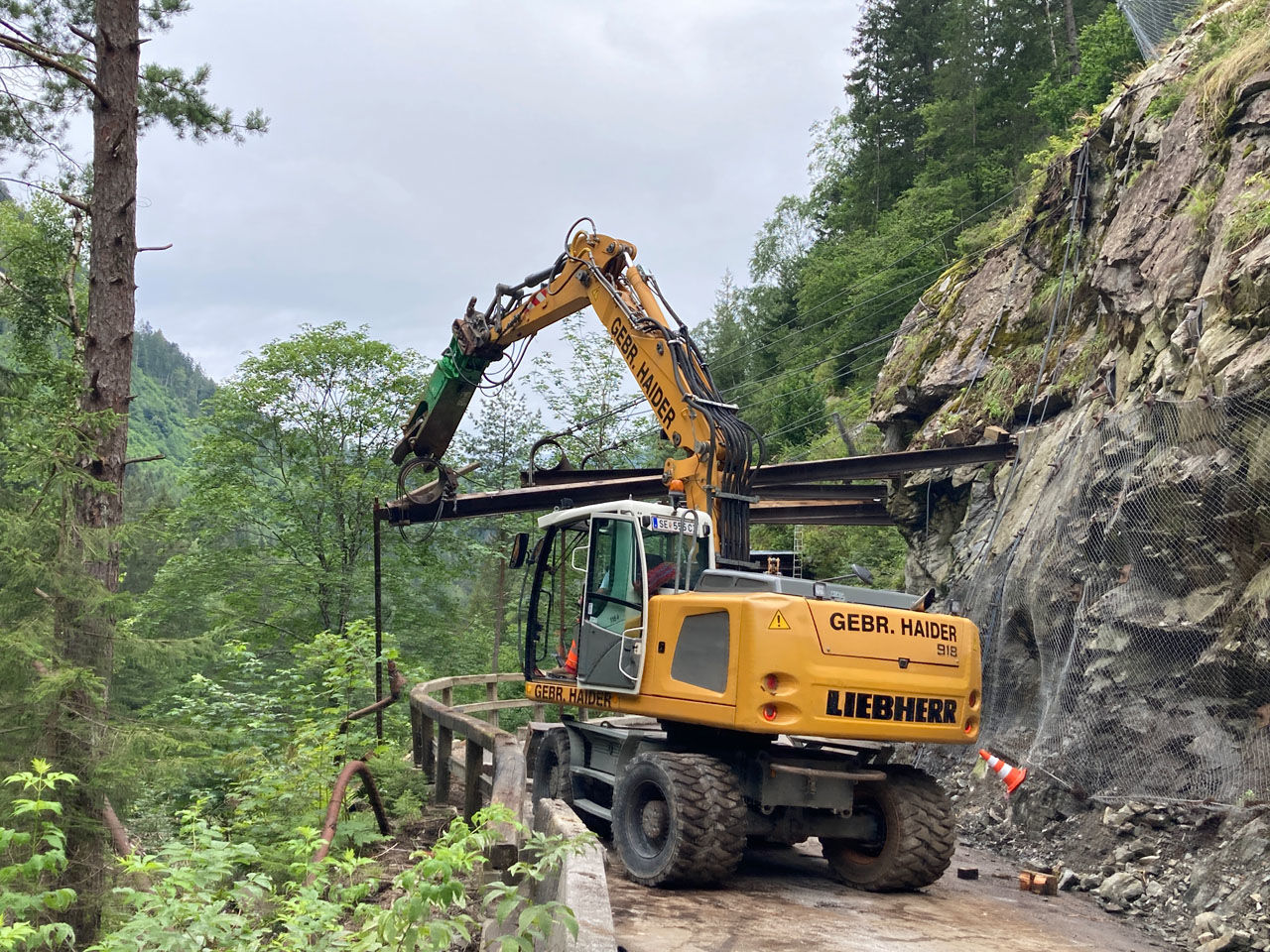

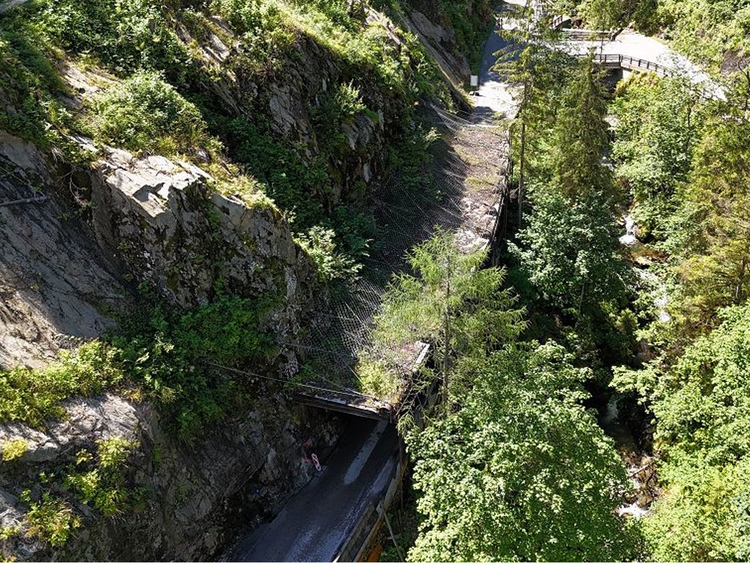

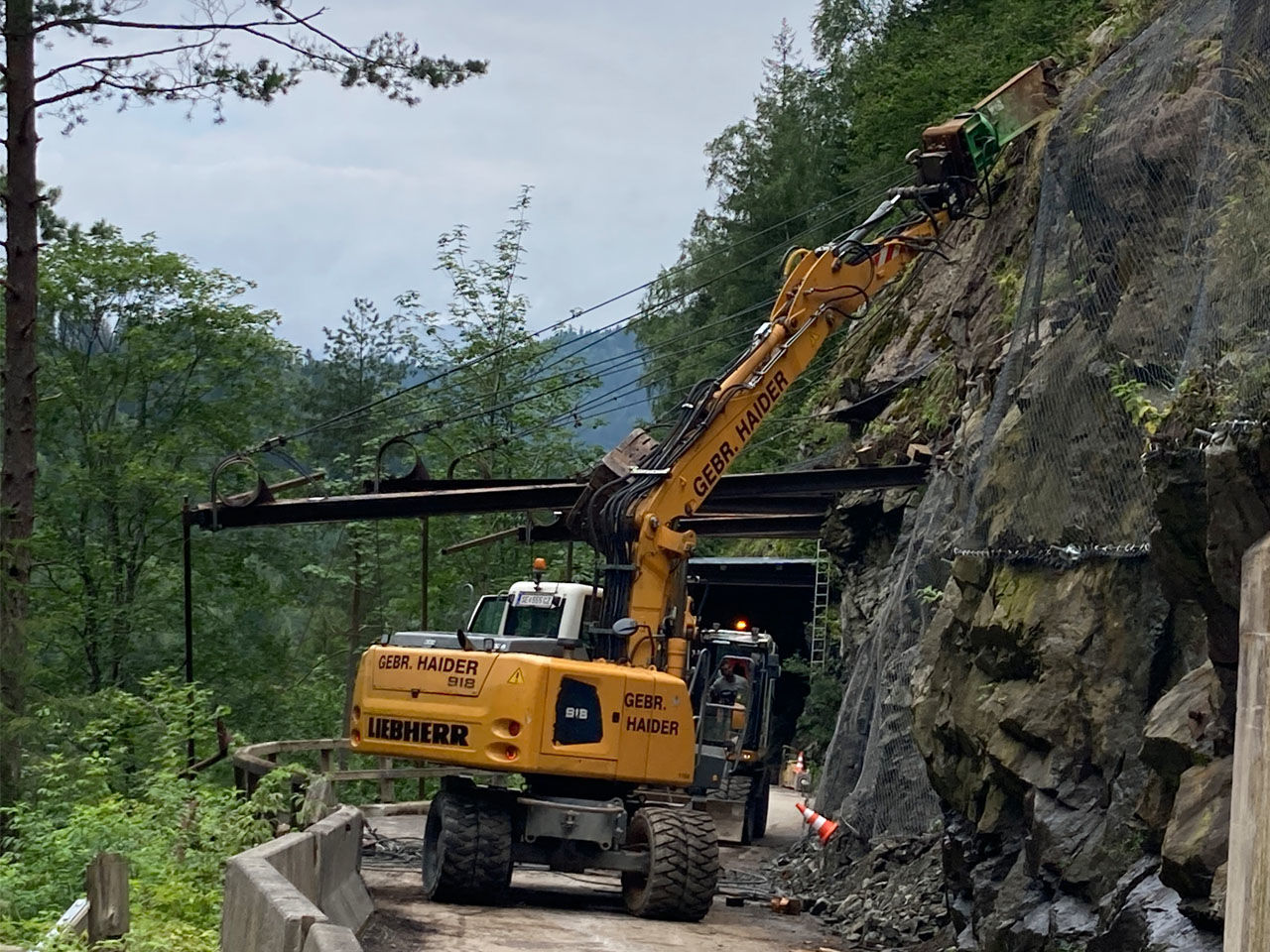

Nach dem Abbruch der Schutzdächer, wird zur langfristigen Sicherung der Felsböschungen, die Sicherung der Felswand durch eine systematischen Vernagelung mittels Drahtgittergeflecht und auf Zug beanspruchter Verpresspfähle (GWI-ZVP’s) ausgeführt.

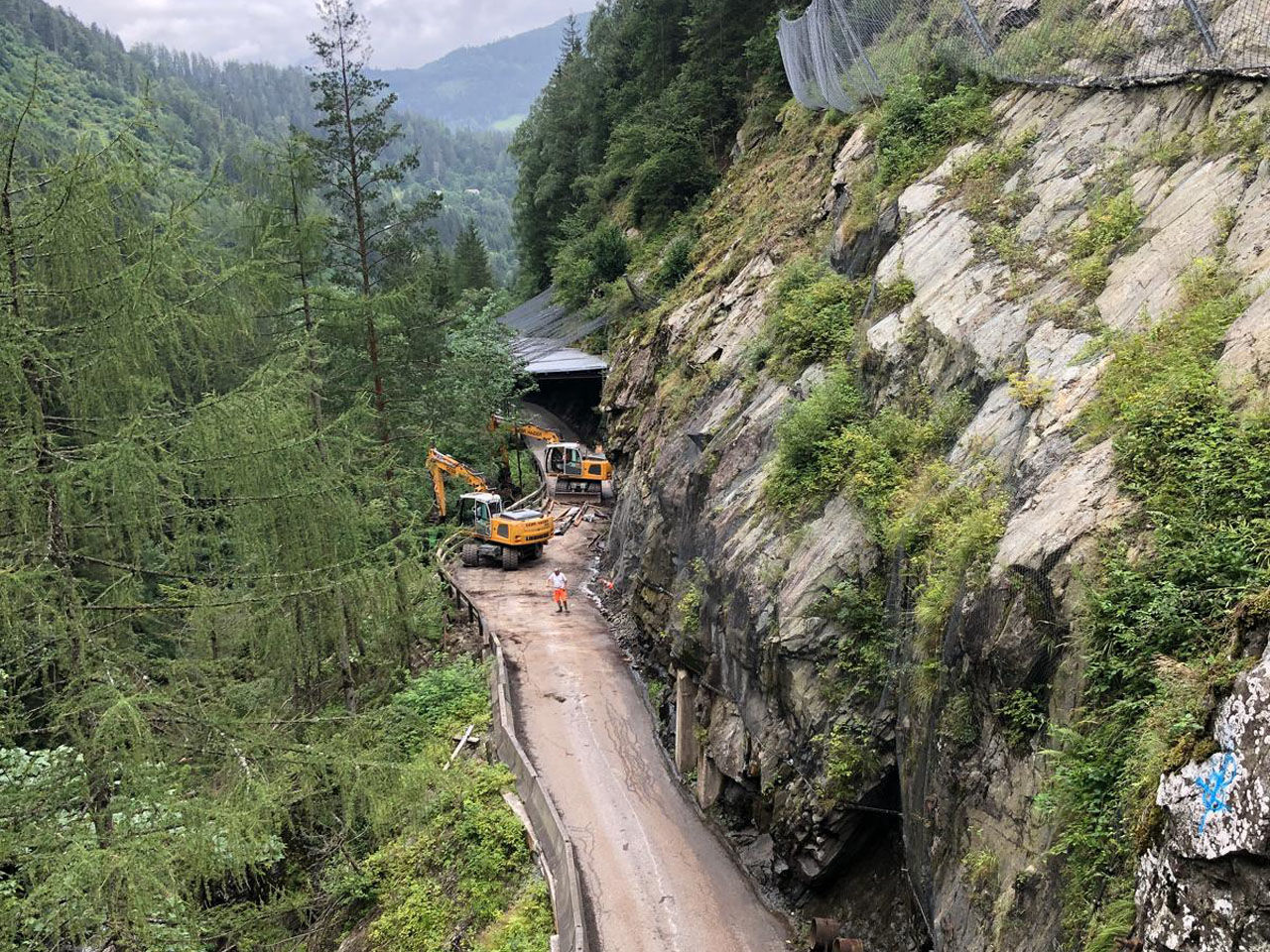

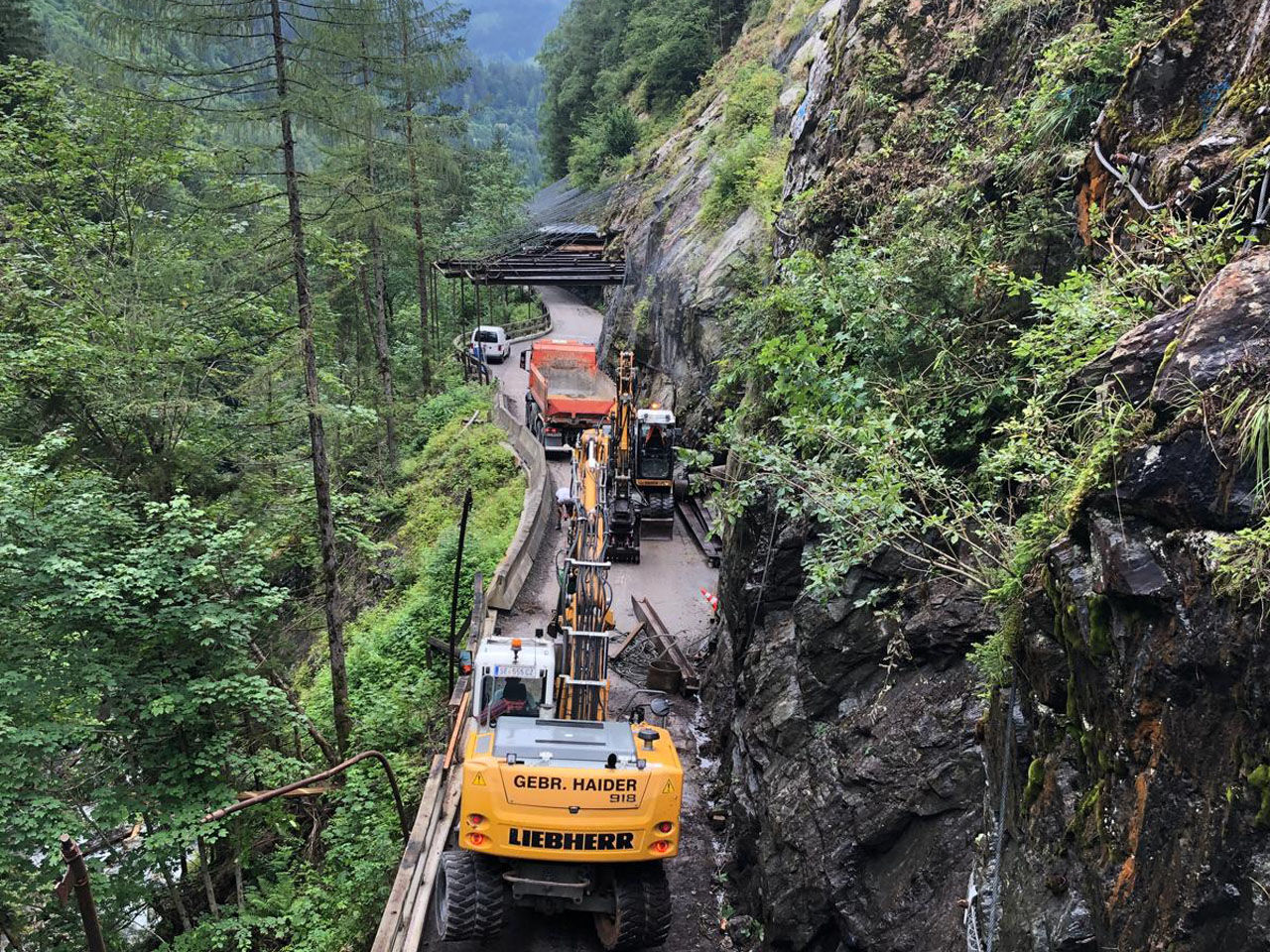

Für die Abbrucharbeiten und die Herstellung der Vernagelung steht eine Totale Straßensperre von 3 Wochen zur Verfügung.

Die Restarbeiten (inkl. Herstellung Randbalken) wird in Form von Korridorzeiten hergestellt, Straßensperre 8.00-12.00 Uhr und 13.30-16.00 Uhr.



Rodung: 1.850 m2

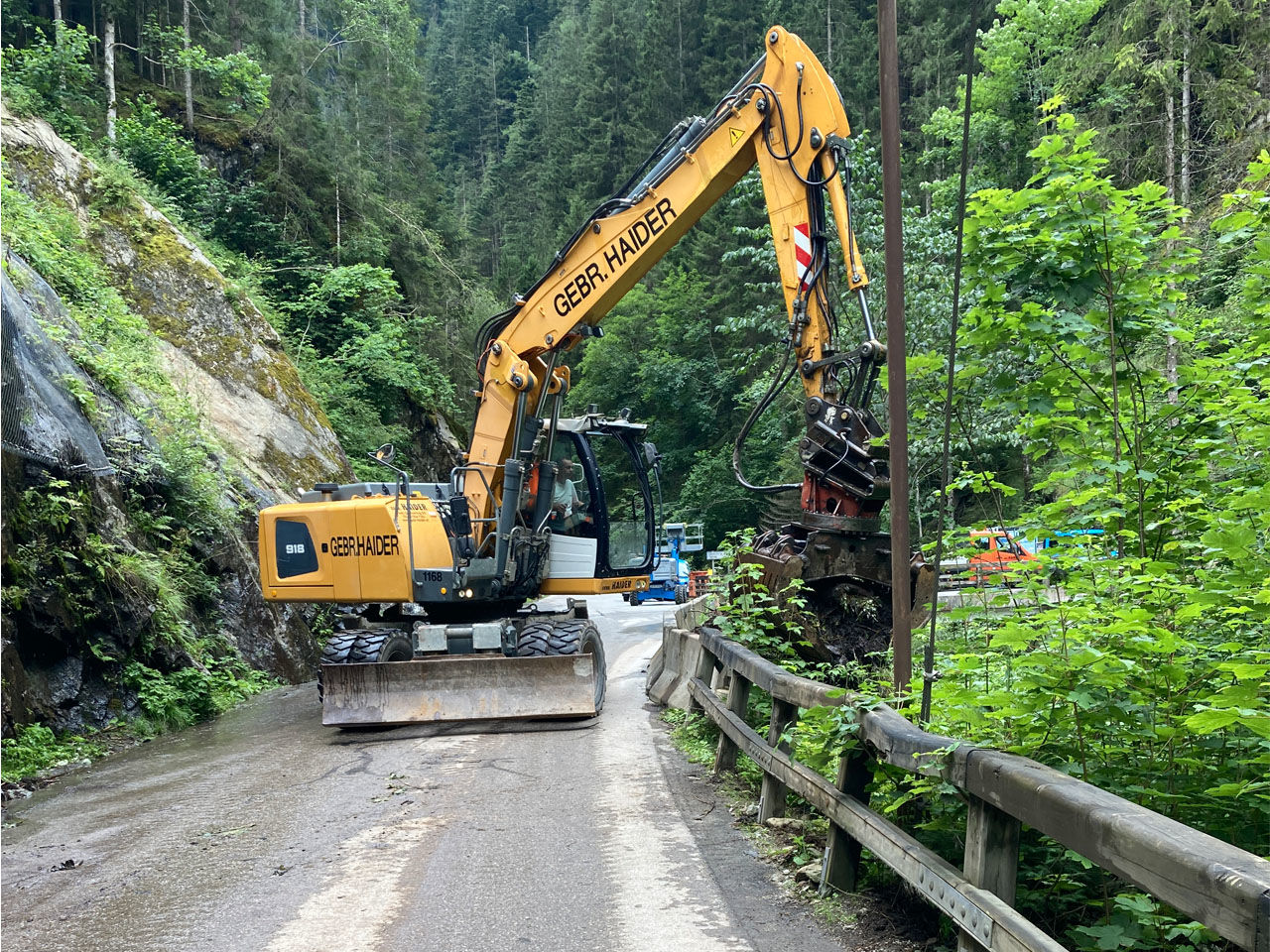

Abtrag Schutzdach Gesamt (Teil Nord+Süd) 511 m2

GWI-ZVPs / Länge bis zu 10m 195 Stk.
- ZVP Kraft kN >= 270 160 lfm (DM 25mm)
- ZVP Kraft kN >= 691 1.050 lfm (DM 40mm)
davon ZVPs Verzinkt 390 lfm
Felsvernetzung verzinkt, inkl. Stahlseil 1.850 m2

Straße wiederherstellen inkl. Unterbau und Asphaltierung 90 m2
STB-Randbalken 60cmx40cm 26 lfm





Projektdetails

Standort:

Oppenberg, Strechau-Rottenmann

Steiermark

Baubeginn:

Juli 2024

Bauende:

September 2024

Auftraggeber:

Land Steiermark, Referat Straßeninfrastruktur

Auftragssumme:

ca. € 328.200,-

ARGE - Partner:

Felbermayr FST Spezialtiefbau

Bauleiter:

Stefan Ainhirn

Techniker:

Mike Köhl

Polier:

Wolfgang Essl
